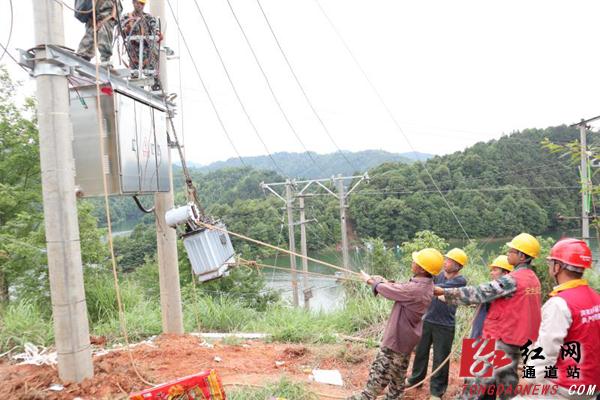

通道新闻网讯:“库区水域面积较大,给晒口支线的集中检修带来了极大的难度,请大家在水路运输材料和进行检修工作时,一定要注意安全,克服困难,高质量完成任务。”6月18日,国网通道县供电公司利用贫困村改造项目新建变台搭火投运的机会,将晒口支线集中检修与晒口村中低压配电网改造贫困村扫尾改造工程同时进行,采取“一停多用”,共同实现双赢。
10千伏地阳坪线304线路晒口支线位于通道县晒口水电站的库区内,线路全长12.6千米,电杆134基,平均档距达93米,公变11台,总容量810千伏安,供电户数326户。由于库区内环境差,水域面积较宽,线路运行时间长,库区用户长期存在供电质量较差,且线路频发故障。
此次作业环境复杂,点多面广,施工难度大,该公司高度重视,精心部署,提前勘察线路制定综合检修方案,并设立作战指挥部,调配各部门、站所骨干人员协同会战,同时成立共产党员突击队,主动承担检修困难任务,充分发挥党员先锋引领作用。在晒口电站库区,各作业小组全力配合,严格执行现场安全管控措施,从作业交底到工作许可,上杆作业,拆除更换新导线、安装防雷瓷瓶,各项工作有条不紊展开,忙而不乱。“库区线路检修改造,我们库区居民可以用上放心电啦!”库区居民高兴说道。
据悉,此次综合检修是该公司首次尝试集中检修与农网改造相结合的方式,出动人员110余人,车辆15台,船只5膄,分成9个小组,新增布点两台50千伏安的公变,新增安装集控箱3个,更换12米电杆1基,校正电杆1基,更换绝缘导线3.43千米,更换锈蚀的拉线15套,安装线路防雷绝缘子54组,完成晒口村贫困村改造项目新建变台搭火投运。
2020年是决胜脱贫攻坚之年,该公司农网改造升级项目共计5个批次17个单项工程,总投资2100余万元,其中用于贫困村改造投资135万元,涉及两个村4个台区,此次晒口村中低压配电网改造便是其中的一个项目。目前,该公司已新建及改造10千伏线路16.154千米、竣工单项5个。
